Triển khai ERP là gì? Sự thật “trần trụi” phía sau một dự án Chuyển đổi số

phần mềm sap erp là hệ thần kinh trung ương của doanh nghiệp hiện đại
Phần mềm SAP ERP: “Hệ thần kinh trung ương” của doanh nghiệp hiện đại
14 August, 2025
Hệ thống ERP của thegioididong
Hệ thống ERP của thegioididong: “Vũ khí bí mật” đằng sau đế chế bán lẻ tỷ đô
14 August, 2025
5/5 - (1 vote)

Last updated on 14 August, 2025

Trong công cuộc chuyển đổi số đang diễn ra mạnh mẽ ở cả khu vực công lẫn tư nhân, các doanh nghiệp Việt Nam đang đứng trước một bài toán lớn: Làm thế nào để tối ưu hóa nguồn lực, tự động hóa quy trình và ra quyết định dựa trên dữ liệu chính xác? Câu trả lời mà nhiều nhà lãnh đạo tìm đến chính là ERP (Enterprise Resource Planning). Tuy nhiên, sở hữu một phần mềm ERP mạnh mới chỉ là bước khởi đầu. Yếu tố quyết định sự thành bại nằm ở một quá trình phức tạp và mang tính chiến lược hơn nhiều: Triển khai ERP.

Đây không chỉ đơn thuần là việc cài đặt một phần mềm. Nó là một cuộc cách mạng trong cách doanh nghiệp vận hành, một dự án có thể định hình lại toàn bộ tương lai của tổ chức. Vậy chính xác thì triển khai ERP là gì? Nó bao gồm những giai đoạn nào? Chi phí ra sao và làm thế nào để đảm bảo thành công?

Bài viết này của OCD sẽ là kim chỉ nam toàn diện, bóc tách những sự thật trần trụi phía sau một dự án Chuyển đổi số với ERP, giúp bạn giải mã mọi khía cạnh của quá trình triển khai ERP, đồng thời cập nhật những xu hướng mới nhất hiện tại.

Table of Contents

Định nghĩa đúng và đủ: Triển khai ERP không chỉ là cài đặt phần mềm

Nhiều người lầm tưởng “triển khai ERP” chỉ đơn giản là mua một phần mềm và cài đặt nó lên hệ thống máy tính của công ty. Đây là một cách hiểu sai lầm và nguy hiểm, dẫn đến khoảng 55% – 75% các dự án ERP không đạt mục tiêu đề ra, theo một báo cáo của Gartner.

Vậy, triển khai ERP là gì?

  • Triển khai ERP (ERP Implementation) là một quá trình mang tính dự án, bao gồm hàng loạt các hoạt động từ khảo sát, lập kế hoạch, thiết kế, cài đặt, cấu hình, tùy chỉnh, kiểm thử, đào tạo và chuyển đổi dữ liệu nhằm đưa hệ thống ERP (hoạch định nguồn lực doanh nghiệp) vào vận hành chính thức và lâu dài trong một tổ chức.

hệ thống erp

Để dễ hình dung, hãy so sánh việc này với việc xây dựng một ngôi nhà thông minh tích hợp toàn diện:

  • Phần mềm ERP giống như các vật liệu, thiết bị cao cấp (gạch, xi măng, hệ thống điện, nước, thiết bị smarthome).
  • Quá trình triển khai ERP chính là toàn bộ công việc của kiến trúc sư, kỹ sư xây dựng, nhà thầu, và đội ngũ thi công. Nó bao gồm việc thiết kế bản vẽ, lên kế hoạch thi công, xây móng, dựng khung, đi dây điện, lắp đặt nội thất và hướng dẫn gia chủ sử dụng.

Nếu chỉ mua vật liệu tốt mà không có một bản vẽ và quy trình thi công chuẩn, bạn sẽ không thể có được một ngôi nhà vững chắc và tiện nghi. Tương tự, một phần mềm ERP dù đắt tiền đến đâu cũng sẽ trở nên vô dụng nếu không được triển khai đúng cách.

Quá trình này tác động đến 3 yếu tố cốt lõi của doanh nghiệp:

  1. Công nghệ (Technology): Lựa chọn và cài đặt phần cứng, phần mềm phù hợp.
  2. Quy trình (Process): Phân tích, chuẩn hóa và tối ưu hóa lại toàn bộ quy trình làm việc của các phòng ban (mua hàng, bán hàng, kho, kế toán, sản xuất, nhân sự…).
  3. Con người (People): Thay đổi tư duy, thói quen làm việc và đào tạo kỹ năng cho toàn bộ nhân viên sẽ sử dụng hệ thống.

Tại sao triển khai ERP là ưu tiên chiến lược của doanh nghiệp hiện đại?

Triển khai ERP thành công không chỉ là một dự án công nghệ thông tin, mà là một khoản đầu tư chiến lược mang lại nhiều lợi ích vàng cho doanh nghiệp:

See also  10 thách thức triển khai ERP và giải pháp

Hợp nhất dữ liệu, phá vỡ “các ốc đảo thông tin”

Trước khi có ERP, dữ liệu thường bị phân mảnh: Kế toán có số liệu riêng, Kinh doanh có dữ liệu khách hàng riêng, Kho có thông tin tồn kho riêng. Tình trạng này (thường được gọi là “data silos”) gây ra sự thiếu nhất quán, chậm trễ và sai sót.

ERP tạo ra một nguồn dữ liệu trung tâm duy nhất (Single Source of Truth). Mọi thông tin từ tất cả các phòng ban đều được cập nhật và lưu trữ trên cùng một hệ thống theo thời gian thực.

Ví dụ: Khi bộ phận Kinh doanh chốt một đơn hàng, hệ thống sẽ tự động trừ tồn kho, tạo phiếu xuất kho cho bộ phận Kho, đồng thời tạo một khoản phải thu cho bộ phận Kế toán. Mọi người đều làm việc trên cùng một phiên bản dữ liệu chính xác.

Tối ưu và tự động hóa quy trình vận hành

ERP giúp chuẩn hóa các quy trình nghiệp vụ theo các thông lệ tốt nhất (best practices) trên thế giới. Các công việc thủ công, lặp đi lặp lại sẽ được tự động hóa, giúp:

  • Giảm thiểu sai sót do nhập liệu thủ công.
  • Tăng tốc độ xử lý đơn hàng, phê duyệt, báo cáo.
  • Giải phóng nhân viên khỏi các công việc nhàm chán để họ tập trung vào các nhiệm vụ chiến lược tạo ra giá trị cao hơn.

Cung cấp cái nhìn 360 độ và tăng cường khả năng ra quyết định

Khi tất cả dữ liệu được hợp nhất, ban lãnh đạo có thể truy cập vào các báo cáo quản trị (dashboard) trực quan, cung cấp một bức tranh toàn cảnh về “sức khỏe” của doanh nghiệp theo thời gian thực.

  • Dòng tiền đang ra sao?
  • Mặt hàng nào đang bán chạy nhất?
  • Công nợ của khách hàng nào đang ở mức báo động?
  • Chi phí sản xuất đang thay đổi như thế nào?

Thay vì phải đợi hàng tuần để kế toán tổng hợp báo cáo, CEO có thể xem mọi chỉ số quan trọng ngay trên điện thoại của mình và ra quyết định nhanh chóng, chính xác.

Nâng cao hiệu suất và trải nghiệm làm việc của nhân viên

Một hệ thống ERP được triển khai tốt sẽ cung cấp giao diện thân thiện, quy trình làm việc logic, giúp nhân viên truy xuất thông tin dễ dàng và phối hợp với các phòng ban khác một cách trơn tru. Điều này làm giảm căng thẳng và tăng sự hài lòng trong công việc.

Tăng khả năng cạnh tranh và sự linh hoạt

Thị trường luôn biến động. Một doanh nghiệp có hệ thống ERP linh hoạt có thể nhanh chóng thích ứng với sự thay đổi: ra mắt sản phẩm mới, mở rộng chi nhánh, thay đổi mô hình kinh doanh… Dữ liệu chính xác và quy trình tối ưu là nền tảng vững chắc để doanh nghiệp bứt phá và bỏ xa đối thủ.

Quy trình triển khai ERP theo chuẩn quốc tế: 10 giai đoạn then chốt

Phần này sẽ mô tả chi tiết hành trình triển khai một dự án ERP. Quy trình này có thể thay đổi tùy thuộc vào quy mô doanh nghiệp và đối tác triển khai, nhưng về cơ bản sẽ bao gồm 10 giai đoạn sau:

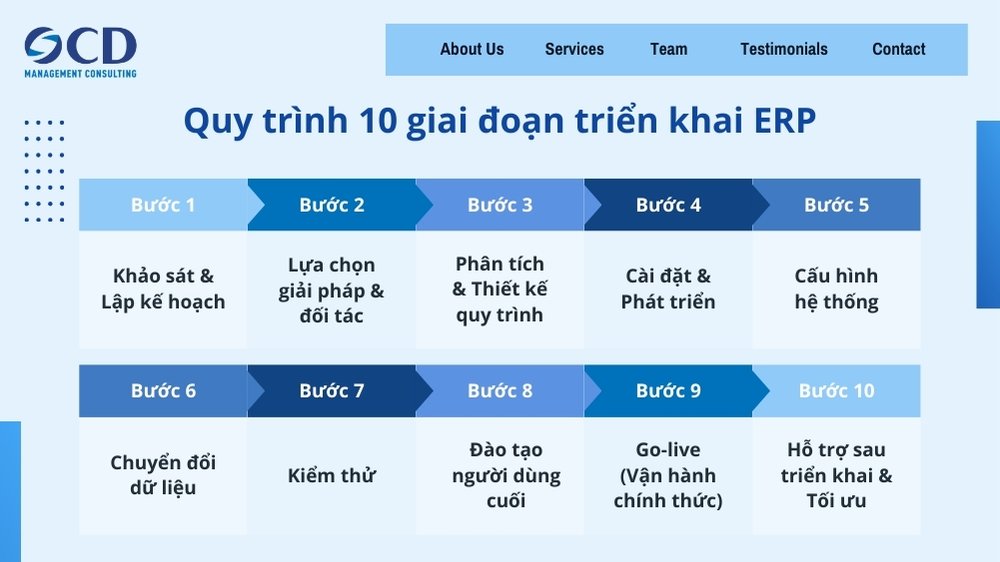

quy trình 10 giai đoạn triển khai erp

Quy trình 10 giai đoạn triển khai ERP

Giai đoạn 1: Khảo sát & Lập kế hoạch

Mục tiêu: Xác định rõ mục tiêu, phạm vi, ngân sách và lộ trình của dự án. Đây là giai đoạn quan trọng nhất, quyết định đến 90% thành công.

Hoạt động chính:

  • Thành lập Ban dự án: Bao gồm đại diện từ ban lãnh đạo (chủ dự án), quản lý các phòng ban chủ chốt, và trưởng dự án (Project Manager).
  • Xác định mục tiêu kinh doanh: Trả lời câu hỏi “Tại sao chúng ta cần ERP?”. Ví dụ: Mục tiêu là giảm 15% hàng tồn kho, rút ngắn thời gian chốt sổ kế toán từ 10 ngày xuống 3 ngày…
  • Khảo sát hiện trạng: Đội ngũ tư vấn sẽ làm việc với từng phòng ban để hiểu rõ quy trình làm việc hiện tại, các khó khăn và yêu cầu.
  • Xác định phạm vi dự án: Quyết định sẽ triển khai những phân hệ nào (Kế toán, Mua hàng, Bán hàng, Kho, Sản xuất, Nhân sự…).
  • Lập kế hoạch tổng thể: Ước tính ngân sách, thời gian, nguồn lực cần thiết.

Giai đoạn 2: Lựa chọn giải pháp và đối tác triển khai

Mục tiêu: Tìm được phần mềm ERP và nhà cung cấp dịch vụ triển khai phù hợp nhất với nhu cầu và ngân sách của doanh nghiệp.

Hoạt động chính:

  • Nghiên cứu thị trường: Tìm hiểu các phần mềm ERP phổ biến hiện nay (SAP, Oracle NetSuite, Microsoft Dynamics 365, Odoo, Infor…) và các đối tác triển khai uy tín tại Việt Nam.
  • Gửi yêu cầu đề xuất (Request for Proposal – RFP): Gửi tài liệu mô tả yêu cầu chi tiết cho các nhà cung cấp tiềm năng.
  • Xem Demo sản phẩm: Yêu cầu các nhà cung cấp trình bày cách phần mềm của họ giải quyết các bài toán cụ thể của doanh nghiệp.
  • Kiểm tra tham chiếu (Reference Check): Liên hệ với các khách hàng cũ của đối tác để hỏi về kinh nghiệm triển khai thực tế.
  • Đàm phán và ký hợp đồng: Thống nhất về các điều khoản về giá cả, phạm vi công việc, cam kết hỗ trợ…
See also  Vai trò của ERP trong Quản lý chuỗi cung ứng

Giai đoạn 3: Phân tích và Thiết kế quy trình

Mục tiêu: “Vẽ” ra bản thiết kế chi tiết về cách hệ thống ERP sẽ hoạt động trong môi trường thực tế của doanh nghiệp.

Hoạt động chính:

  • Tổ chức các buổi hội thảo (Workshop): Đội ngũ tư vấn và Ban dự án sẽ cùng nhau ngồi lại để phân tích sâu từng nghiệp vụ.
  • Xây dựng “Bản thiết kế quy trình tương lai” (To-Be Process Blueprint): Tài liệu này mô tả chi tiết quy trình vận hành mới trên hệ thống ERP, so sánh với quy trình cũ (As-Is).
  • Xác định các yêu cầu tùy chỉnh (Gap/Fit Analysis): Phân tích xem những yêu cầu nào của doanh nghiệp mà phần mềm chuẩn không đáp ứng được (Gap) và cần phải tùy chỉnh, phát triển thêm.

Giai đoạn 4: Cài đặt và Phát triển

Mục tiêu: Cài đặt hệ thống và thực hiện các tùy chỉnh cần thiết theo bản thiết kế đã thống nhất.

Hoạt động chính:

  • Chuẩn bị hạ tầng: Chuẩn bị máy chủ (server), mạng, hệ thống bảo mật. Với Cloud ERP, bước này sẽ đơn giản hơn nhiều.
  • Cài đặt môi trường: Thường sẽ có 3 môi trường: DEV (để phát triển), TEST (để kiểm thử), và PROD (môi trường chạy thật).
  • Phát triển các tùy chỉnh: Lập trình viên sẽ viết code để tùy chỉnh hoặc xây dựng các tính năng mới theo yêu cầu đã xác định ở Giai đoạn 3.

Giai đoạn 5: Cấu hình hệ thống

Mục tiêu: Thiết lập các tham số trong phần mềm ERP để nó hoạt động đúng với quy trình và dữ liệu của doanh nghiệp.

Hoạt động chính:

  • Đây là công việc của các chuyên gia tư vấn. Họ sẽ cấu hình hàng ngàn tham số  trong hệ thống.
  • Ví dụ: Thiết lập hệ thống tài khoản kế toán, quy trình phê duyệt đơn hàng, chính sách giá bán, công thức tính định mức nguyên vật liệu…

Giai đoạn 6: Chuyển đổi dữ liệu

Mục tiêu: Di chuyển dữ liệu lịch sử và dữ liệu danh mục từ hệ thống cũ (Excel, phần mềm kế toán cũ…) sang hệ thống ERP mới.

Hoạt động chính:

  • Làm sạch dữ liệu (Data Cleansing): Đây là bước cực kỳ quan trọng. Loại bỏ các dữ liệu trùng lặp, sai sót, không nhất quán. “Rác đầu vào, rác đầu ra”.
  • Xây dựng các công cụ chuyển đổi (Migration Tools): Lập trình các công cụ để chuyển đổi dữ liệu theo đúng định dạng của hệ thống mới.
  • Thực hiện chuyển đổi thử và chuyển đổi thật.

Giai đoạn 7: Kiểm thử

Mục tiêu: Đảm bảo hệ thống hoạt động chính xác, ổn định và đáp ứng đúng yêu cầu nghiệp vụ.

Hoạt động chính:

  • Kiểm thử đơn vị (Unit Test): Kiểm tra từng chức năng nhỏ.
  • Kiểm thử tích hợp (Integration Test): Kiểm tra luồng dữ liệu giữa các phân hệ.
  • Kiểm thử chấp nhận người dùng (User Acceptance Test – UAT): Đây là bước quan trọng nhất của giai đoạn này. Người dùng cuối (nhân viên các phòng ban) sẽ trực tiếp sử dụng hệ thống với các kịch bản nghiệp vụ thực tế để xác nhận hệ thống đã sẵn sàng hay chưa.

Giai đoạn 8: Đào tạo người dùng cuối

Mục tiêu: Trang bị cho toàn bộ nhân viên kiến thức và kỹ năng cần thiết để sử dụng thành thạo hệ thống ERP mới.

Hoạt động chính:

  • Soạn thảo tài liệu hướng dẫn sử dụng.
  • Tổ chức các lớp đào tạo cho từng nhóm người dùng theo vai trò của họ.
  • “Train the trainer”: Đào tạo các nhân sự chủ chốt (key users) để họ có thể hỗ trợ các nhân viên khác sau này.

Giai đoạn 9: Go-live (Đưa vào vận hành chính thức)

Mục tiêu: Chính thức “cắt băng khánh thành”, chuyển toàn bộ hoạt động của doanh nghiệp sang hệ thống ERP mới.

Hoạt động chính:

  • Lập kế hoạch Go-live chi tiết: Lên kịch bản chi tiết từng giờ, từng phút.
  • Thực hiện chuyển đổi dữ liệu cuối kỳ.
  • Chuyển đổi hệ thống: Thường diễn ra vào cuối tuần hoặc ngày lễ để giảm thiểu ảnh hưởng đến hoạt động kinh doanh.
  • Đội ngũ dự án túc trực 24/7 trong những ngày đầu để xử lý các vấn đề phát sinh.

Giai đoạn 10: Hỗ trợ sau triển khai và Tối ưu

Mục tiêu: Đảm bảo hệ thống vận hành ổn định và liên tục cải tiến để mang lại giá trị cao nhất.

Hoạt động chính:

  • Hỗ trợ người dùng: Giải đáp thắc mắc, sửa lỗi phát sinh.
  • Đánh giá sau dự án: Rút kinh nghiệm cho các dự án tương lai.
  • Tối ưu hóa hệ thống: Sau một thời gian vận hành, doanh nghiệp có thể tìm ra các cách để cải tiến quy trình, phát triển thêm các báo cáo mới…

Thách thức và rủi ro khi triển khai ERP (Đi kèm giải pháp phòng tránh)

Triển khai ERP là một hành trình đầy chông gai. Do vậy, việc nhận diện sớm các rủi ro sẽ giúp doanh nghiệp chủ động phòng tránh được nhiều thiệt hại lớn.

See also  Phần mềm Quản lý Nguồn lực Doanh nghiệp (ERP)
Thách thức/Rủi roNguyên nhân chínhGiải pháp phòng tránh
Chi phí vượt ngân sách Phạm vi dự án không rõ ràng, yêu cầu tùy chỉnh quá nhiều, quản lý dự án yếu kém.Lập kế hoạch kỹ lưỡng (Giai đoạn 1), hạn chế tối đa các tùy chỉnh không cần thiết, bám sát các thông lệ chuẩn của phần mềm.
Thời gian kéo dàiKế hoạch thiếu thực tế, chậm trễ trong việc ra quyết định, nhân sự không đủ tập trung.Cam kết mạnh mẽ từ ban lãnh đạo, trao quyền cho quản lý dự án, đảm bảo nhân sự chủ chốt dành đủ thời gian cho dự án.
Sự chống đối từ nhân viênSợ thay đổi, ngại học cái mới, không hiểu được lợi ích của hệ thống.Truyền thông nội bộ hiệu quả, giải thích rõ “Why”, cho nhân viên tham gia sớm vào dự án, tổ chức đào tạo bài bản.
Lựa chọn sai đối tác triển khaiHam rẻ, chỉ nhìn vào danh tiếng mà không xem xét sự phù hợp về văn hóa, kinh nghiệm ngành.Kiểm tra tham chiếu kỹ lưỡng, chọn đối tác hiểu sâu về ngành nghề của bạn, có đội ngũ tư vấn giàu kinh nghiệm thực chiến.
Dữ liệu “bẩn” Không coi trọng việc làm sạch dữ liệu trước khi chuyển đổi.Dành nguồn lực và thời gian thích đáng cho Giai đoạn 6 (Chuyển đổi dữ liệu). Thành lập đội ngũ chịu trách nhiệm về chất lượng dữ liệu.

Chi phí triển khai ERP: Cần chuẩn bị bao nhiêu là đủ?

chi phí triển khai erp

Đây là câu hỏi mọi CEO đều quan tâm. Không có một con số chính xác cho tất cả, vì chi phí phụ thuộc vào nhiều yếu tố:

  • Bản quyền phần mềm (License Fee): Mua vĩnh viễn (On-premise) hay thuê bao theo tháng/năm (Cloud/SaaS).
  • Phí tư vấn triển khai (Implementation Fee): Đây thường là khoản chi lớn nhất, trả cho đối tác triển khai để thực hiện các giai đoạn trong quy trình.
  • Chi phí tùy chỉnh (Customization Fee): Càng yêu cầu tùy chỉnh nhiều, chi phí càng cao.
  • Chi phí hạ tầng (Infrastructure Cost): Chi phí cho máy chủ, mạng… (Với Cloud ERP, chi phí này gần như bằng không).
  • Chi phí đào tạo và quản lý sự thay đổi.
  • Chi phí bảo trì, hỗ trợ hàng năm (Maintenance Fee): Thường có giá trị bằng 20 – 25% License fee.

Nguyên tắc vàng: Hãy xem đây là một khoản đầu tư chiến lược thay vì một khoản chi phí. Lợi ích mà một hệ thống ERP thành công mang lại sẽ vượt xa chi phí bỏ ra trong dài hạn.

Xu hướng triển khai ERP mới nhất năm 2025 và tương lai

Thế giới ERP không ngừng vận động. Chúng ta đều có thể thấy việc triển khai hiện nay cũng có nhiều khác biệt so với 5 – 10 năm trước.

  • Cloud ERP thống trị: Hầu hết các doanh nghiệp mới triển khai đều ưu tiên các giải pháp ERP trên nền tảng đám mây (Cloud ERP/SaaS ERP) như Oracle NetSuite, SAP S/4HANA Cloud, Microsoft Dynamics 365. Lý do: chi phí ban đầu thấp, triển khai nhanh, linh hoạt, dễ dàng nâng cấp.
  • Tích hợp Trí tuệ nhân tạo (AI) và Máy học (Machine Learning): ERP hiện đại có thể tự động dự báo nhu cầu bán hàng, phát hiện gian lận trong giao dịch, tối ưu hóa mức tồn kho…
  • Ưu tiên trải nghiệm người dùng (UX): Giao diện ERP ngày càng trở nên thân thiện, trực quan và dễ sử dụng như các ứng dụng tiêu dùng.
  • ERP di động (Mobile ERP): Lãnh đạo có thể duyệt báo cáo, nhân viên kinh doanh có thể tạo đơn hàng ngay trên smartphone hoặc máy tính bảng.
  • Phương pháp triển khai linh hoạt (Agile): Thay vì triển khai toàn bộ hệ thống trong một lần (Big Bang), nhiều doanh nghiệp chọn cách triển khai theo từng giai đoạn, từng phân hệ để giảm rủi ro và thấy được giá trị sớm hơn.

Kết luận: Triển khai ERP là một hành trình, không phải đích đến

Quay trở lại câu hỏi ban đầu: “Triển khai ERP là gì?”. Hy vọng đến đây, bạn đã có một câu trả lời toàn diện. Đó không phải là một dự án IT đơn thuần, mà là một hành trình chuyển đổi sâu rộng, đòi hỏi sự cam kết của toàn bộ tổ chức, từ ban lãnh đạo cao nhất đến từng nhân viên.

Hành trình này đầy thách thức, tốn kém về cả thời gian và tiền bạc. Tuy nhiên, phần thưởng cho sự thành công là vô cùng xứng đáng: một doanh nghiệp vận hành hiệu quả, dữ liệu minh bạch, nhân viên làm việc năng suất và ban lãnh đạo có đủ thông tin để đưa ra những quyết định chiến lược, chèo lái con thuyền doanh nghiệp vượt qua mọi sóng gió để vươn ra biển lớn.

Triển khai ERP thành công hôm nay chính là xây dựng nền tảng vững chắc cho sự phát triển bền vững của doanh nghiệp trong nhiều năm tới.

Tham khảo dịch vụ Tư vấn Triển khai Phần mềm ERP

Triển khai ERP không chỉ là một dự án công nghệ, đó là một cuộc chuyển đổi chiến lược cho toàn bộ doanh nghiệp. Thấu hiểu điều đó, dịch vụ Tư vấn Triển khai Phần mềm ERP của OCD được thiết kế để trở thành người đồng hành tin cậy, giúp bạn đi qua mọi giai đoạn từ lựa chọn, tích hợp đến vận hành thành công một hệ thống ERP ưu việt.

Chúng tôi không chỉ đơn thuần cài đặt phần mềm – Chúng tôi kiến tạo một giải pháp toàn diện:

  • Tư vấn chiến lược: Cùng bạn vạch ra lộ trình chuyển đổi số rõ ràng, lựa chọn nền tảng ERP phù hợp nhất với mục tiêu và ngân sách.
  • Tùy chỉnh chuyên sâu: “May đo” hệ thống để bám sát và tối ưu hóa từng quy trình đặc thù của doanh nghiệp.
  • Đào tạo & Trao quyền: Đảm bảo đội ngũ nhân sự của bạn làm chủ công nghệ và khai thác tối đa sức mạnh của hệ thống.
  • Hỗ trợ bền vững: Đồng hành cùng bạn trong suốt quá trình vận hành, sẵn sàng giải quyết mọi vấn đề kỹ thuật và tư vấn cải tiến liên tục.

Một số dự án tư vấn triển khai ERP tiêu biểu của OCD:

——————————-

Công ty Tư vấn Quản lý OCD (OCD Management Consulting Co) là một trong những công ty tư vấn quản lý hàng đầu Việt Nam với tính chuyên nghiệp, thực tiễn và chất lượng cao.

Nếu bạn quan tâm, hãy liên hệ với chúng tôi để được tư vấn miễn phí!

Thông tin chính thức về OCD được cập nhật tại website: https://ocd.vn

Fanpage chính thức của OCD vui lòng truy cập: https://facebook.com/OCDConsulting

Liên hệ nhanh Hotline/Zalo: 0886595688 hoặc gửi email đến: ocd@ocd.vn
