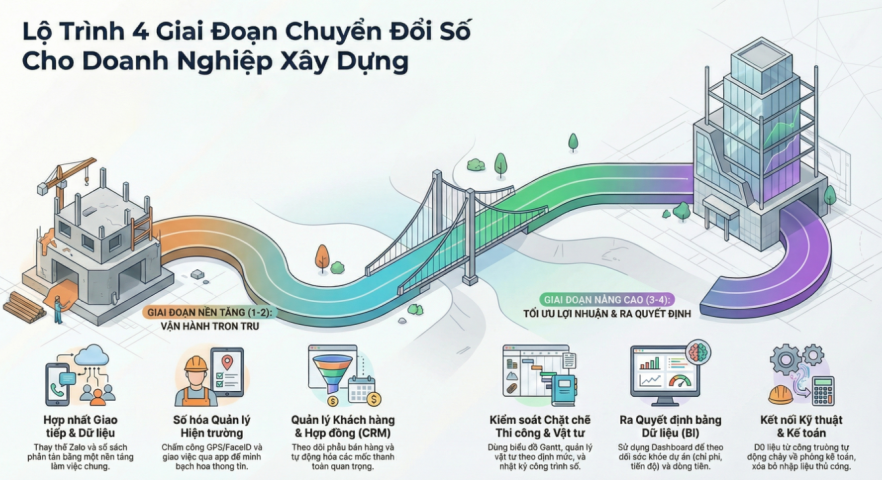

Lộ trình chuyển đổi số doanh nghiệp xây dựng

Lộ trình 4 giai đoạn xây dựng nhà máy cơ khí thông minh
Lộ trình chuyển đổi số nhà máy cơ khí
26 December, 2025
Show all
Lộ trình chuyển đổi số doanh nghiệp xây dựng

Lộ trình chuyển đổi số doanh nghiệp xây dựng

5/5 - (1 vote)

Last updated on 26 December, 2025

Trong kỷ nguyên công nghệ 4.0, doanh nghiệp xây dựng không còn đứng ngoài cuộc chơi chuyển đổi số nếu muốn giải quyết triệt để những “nỗi đau” kinh niên: dữ liệu hiện trường rời rạc, thất thoát vật tư và trễ tiến độ dự án. Tuy nhiên, chuyển đổi số không đơn thuần là mua một phần mềm, mà là một hành trình thay đổi tư duy quản trị. Bài viết này sẽ phác họa chi tiết Lộ trình chuyển đổi số thực chiến cho doanh nghiệp xây dựng — từ những bước đi nền tảng như số hóa chấm công, cộng tác nội bộ đến các hệ thống quản trị dự án thông minh và phân tích dữ liệu chuyên sâu. Đây chính là “kim chỉ nam” giúp các nhà thầu tối ưu hóa nguồn lực, nâng cao năng lực cạnh tranh và đảm bảo biên lợi nhuận trong bối cạnh thị trường đầy biến động.

Chuyển đổi số trong ngành xây dựng là một bài toán đặc thù vì dữ liệu trải dài từ văn phòng đến công trường. Để triển khai thành công các hạng mục như CRM, quản lý dự án, và chấm công hiện trường, doanh nghiệp nên đi theo lộ trình 4 giai đoạn dưới đây:

Giai đoạn 1: Số hóa thông tin & Xây dựng nền tảng cộng tác

Giai đoạn 1 trong lộ trình chuyển đổi số doanh nghiệp xây dựng chính là “bước đệm tâm lý”“chuẩn hóa hạ tầng”. Trong ngành xây dựng, khó khăn lớn nhất không phải là công nghệ, mà là thói quen sử dụng Zalo và làm việc theo kinh nghiệm của đội ngũ hiện trường.

Để triển khai hiệu quả Giai đoạn 1 này, tôi xin chi tiết hóa các bước thực hiện như sau:

Xây dựng “Trụ sở số” (Cộng tác nội bộ)

Thay vì để thông tin phân tán, bạn cần một không gian làm việc số thống nhất.

  • Chuyển dịch từ Zalo sang Công cụ quản trị: Zalo rất tiện nhưng gây trôi tin và mất dữ liệu. Hãy sử dụng các nền tảng như Slack, Microsoft Teams hoặc các giải pháp nội địa như Base, Lark Suite.
  • Cấu trúc cây thư mục Cloud: Thiết lập hệ thống lưu trữ (Google Drive, OneDrive hoặc module Tài liệu) theo cấu trúc: [Năm] -> [Tên Dự Án] -> [Hồ sơ pháp lý / Bản vẽ / Biên bản nghiệm thu].
  • Quy tắc “Phiên bản cuối cùng”: Đảm bảo kỹ sư hiện trường chỉ có thể tiếp cận bản vẽ mới nhất đã được phê duyệt, tránh sai sót thi công do dùng nhầm bản vẽ cũ.

Số hóa danh mục công việc (To-do list)

Chuyển từ chỉ đạo miệng/chat sang các “Thẻ công việc” có trạng thái rõ ràng.

  • Phân loại thẻ công việc: Chia việc theo nhóm như Chuẩn bị thi công, Cung ứng vật tư, Thi công, Nghiệm thu.
  • Thiết lập luồng (Workflow): Một công việc đi từ Cần làm -> Đang làm -> Chờ kiểm tra -> Hoàn thành.
  • Tương tác trên đầu việc: Mọi thảo luận về một hạng mục cụ thể phải được comment trực tiếp vào thẻ công việc đó. Sau này khi có tranh chấp hoặc cần xem lại lịch sử, bạn chỉ cần mở thẻ đó ra là có đầy đủ thông tin.
See also  Yêu cầu năng lực nhân sự cho chuyển đổi số nhà máy

Chấm công hiện trường & Quản lý nhân sự di động

Giải quyết bài toán “quân số ảo” và quản lý chi phí nhân công thực tế.

  • Chấm công bằng GPS/Wifi: Nhân viên đến công trường, mở App và nhấn chấm công. Hệ thống chỉ ghi nhận nếu họ đứng trong bán kính cho phép (ví dụ 100m quanh tâm công trình).
  • FaceID chống chấm công hộ: Yêu cầu chụp ảnh khuôn mặt để xác thực chính chủ. Điều này cực kỳ quan trọng đối với các đội thầu phụ hoặc công nhân thời vụ.
  • Báo cáo quân số real-time: Chỉ huy trưởng và HR tại văn phòng biết chính xác sáng nay có bao nhiêu người đang có mặt tại công trường A, công trường B mà không cần gọi điện hỏi.

Các rào cản thường gặp và Giải pháp

Rào cảnGiải pháp
Kỹ sư ngại dùng AppChọn phần mềm có giao diện cực đơn giản, hỗ trợ cả offline khi sóng yếu.
Sợ bị kiểm soátTruyền thông rằng phần mềm giúp bảo vệ kỹ sư (có minh chứng công việc đã làm) thay vì chỉ để theo dõi.
Dữ liệu lộn xộnPhải có 1 nhân sự (Admin) chịu trách nhiệm thiết lập khung danh mục chuẩn ngay từ đầu.

Một ví dụ nhỏ về hiệu quả:

Trước đây, để phê duyệt một phương án xử lý sự cố tại công trường, kỹ sư phải gọi điện -> gửi ảnh qua Zalo -> chờ sếp đọc -> sếp phản hồi.

Với lộ trình này: Kỹ sư tạo một thẻ công việc “Xử lý lún móng”, đính kèm ảnh chụp hiện trường. Sếp nhận thông báo, xem ảnh, comment phê duyệt ngay trên thẻ. Mọi thứ được lưu vết, minh bạch và tức thời.

Giai đoạn 2: Quản trị luồng khách hàng & Hợp đồng (CRM)

Giai đoạn 2 trong lộ trình chuyển đổi số doanh nghiệp xây dựng là bước chuyển mình từ việc “làm tốt bên trong” sang việc “quản lý chặt chẽ bên ngoài”. Với đặc thù ngành xây dựng: một khách hàng có thể theo đuổi 6 tháng – 1 năm, và một hợp đồng có thể kéo dài vài năm, thì việc mất dấu dữ liệu là rủi ro cực lớn.

Dưới đây là cách triển khai chi tiết cho Giai đoạn 2:

Quản lý khách hàng (CRM) cho Xây dựng

Khác với bán lẻ, CRM xây dựng tập trung vào mối quan hệtiến trình đấu thầu.

  • Quản lý Phễu bán hàng (Pipeline): Chia quá trình tiếp cận thành các bước: Tiếp cận -> Khảo sát hiện trạng -> Lên phương án/Báo giá -> Đấu thầu/Thương thảo -> Ký kết.
  • Lưu trữ hồ sơ năng lực (Profile): Mỗi khách hàng (chủ đầu tư, nhà thầu chính) cần một “lý lịch” đầy đủ: Họ thích phong cách làm việc nào? Các dự án cũ họ đã làm? Ai là người có quyền quyết định cuối cùng?
  • Nhắc lịch chăm sóc: Hệ thống tự động báo động nếu một khách hàng tiềm năng quá 15 ngày chưa được liên hệ. Điều này tránh việc nhân viên kinh doanh “quên” khách khi bận rộn.
  • Quản lý báo giá (Quotation): Lưu trữ toàn bộ các phiên bản báo giá. Bạn sẽ biết tại sao lần 1 bị từ chối, lần 2 điều chỉnh gì để rút kinh nghiệm cho các dự án sau.

Số hóa quản trị Hợp đồng

Hợp đồng xây dựng thường phức tạp với nhiều phụ lục và mốc thanh toán. Mục tiêu là “Phần mềm hóa” các điều khoản trên giấy.

  • Số hóa quy trình trình ký: Thay vì ôm kẹp hồ sơ chạy khắp các phòng ban, hợp đồng được trình ký online (E-signature). Giám đốc có thể phê duyệt ngay trên điện thoại khi đang đi công tác.
  • Quản lý danh mục phụ lục: Xây dựng thường phát sinh thay đổi (V/O). Mỗi thay đổi phải gắn liền với một phụ lục hợp đồng trên hệ thống để tránh tranh chấp khi quyết toán.
  • Cảnh báo tiến độ thanh toán (Milestones): * Hệ thống tự động nhắc khi đến hạn tạm ứng, hạn thanh toán theo giai đoạn (ví dụ: Xong móng thanh toán 20%).
    • Theo dõi công nợ theo thời gian thực: Biết được khách hàng nào đang nợ bao nhiêu, quá hạn bao lâu.
  • Quản lý bảo lãnh & Bảo hành: Tự động nhắc khi sắp hết hạn bảo lãnh thực hiện hợp đồng hoặc khi đến kỳ hạn bảo hành công trình để chủ động làm việc với ngân hàng và khách hàng.

Mối liên kết giữa CRM và Quản lý Dự án (Giai đoạn 3)

Đây là điểm mấu chốt: Khi một Hợp đồng được chuyển trạng thái thành “Đã ký”, hệ thống sẽ tự động khởi tạo một “Dự án” tương ứng bên phân hệ Quản lý dự án. Toàn bộ thông tin từ báo giá, yêu cầu của khách hàng sẽ được chuyển sang cho đội ngũ thi công mà không cần họp bàn giao thủ công.

See also  Xu hướng chuyển đổi số doanh nghiệp và bài toán công nghệ hóa quản trị nhân sự

Bảng chỉ số (KPIs) cần theo dõi ở Giai đoạn này

Chỉ sốMục tiêu quản lý
Tỷ lệ chuyển đổi (Win rate)Bao nhiêu báo giá thì trúng được 1 hợp đồng?
Giá trị phễu (Pipeline Value)Tổng giá trị các dự án đang theo đuổi là bao nhiêu?
Tốc độ thu hồi công nợThời gian trung bình từ lúc nghiệm thu đến lúc tiền về tài khoản.
Lý do mất thầuThống kê do giá cao, năng lực yếu hay quan hệ để cải thiện.

Một lưu ý nhỏ:

Trong ngành xây dựng, “Khách hàng” không chỉ là người trả tiền. Bạn có thể dùng CRM để quản lý cả Mạng lưới Nhà thầu phụ/Nhà cung cấp. Việc có một danh sách nhà cung cấp uy tín, kèm theo đánh giá lịch sử làm việc, sẽ giúp phòng thu mua tối ưu hóa chi phí rất nhiều.

Giai đoạn 3: Quản trị dự án & Thi công chuyên sâu

Giai đoạn 3 trong lộ trình chuyển đổi số doanh nghiệp xây dựng là giai đoạn khó khăn nhất nhưng cũng mang lại giá trị cao nhất. Nếu Giai đoạn 1 và 2 giúp doanh nghiệp “vận hành trơn tru”, thì Giai đoạn 3 giúp doanh nghiệp “ra tiền” nhờ kiểm soát chặt chẽ lãng phí và rủi ro tiến độ.

Dưới đây là cách triển khai “Trái tim” của hệ thống quản trị:

Lập kế hoạch và Kiểm soát tiến độ (Gantt Chart)

Biểu đồ Gantt không chỉ để “vẽ cho đẹp” lúc đấu thầu, mà phải là công cụ điều hành sống.

  • Phân rã cấu trúc công việc (WBS): Chia dự án thành các hạng mục lớn, hạng mục con và các công việc cụ thể.
  • Thiết lập mối quan hệ phụ thuộc: Xác định công việc nào xong thì việc kia mới được bắt đầu (ví dụ: Xong cốt thép mới được đổ bê tông).
  • Đường găng (Critical Path): Hệ thống tự động tính toán những đầu việc nếu chậm trễ sẽ kéo lùi toàn bộ dự án, giúp sếp tập trung nguồn lực vào đúng chỗ.

Quản lý Vật tư & Thiết bị (Supply Chain nội bộ)

Vật tư chiếm 60-70% giá trị dự án, đây là nơi dễ xảy ra thất thoát nhất.

  • Định mức vật tư (BOQ): Gắn định mức cho từng hạng mục. Nếu hạng mục A chỉ được dùng 100 tấn thép, khi kế toán hiện trường xuất kho đến tấn thứ 101, hệ thống phải cảnh báo ngay lập tức.
  • Quy trình Phê duyệt – Mua sắm – Nhập kho:
    • Kỹ sư đề xuất mua vật tư dựa trên tiến độ thực tế.
    • Phòng thu mua duyệt báo giá.
    • Kho xác nhận nhập hàng (chụp ảnh phiếu giao hàng lên App).
  • Quản lý thiết bị/máy thi công: Theo dõi lịch bảo trì, vị trí thiết bị (đang ở công trường nào) và chi phí nhiên liệu, ca máy.

Nhật ký công trình số (Daily Report)

Thay thế cuốn sổ tay lem luốc bằng dữ liệu trực quan trên điện thoại.

  • Cập nhật tại hiện trường: Kỹ sư chỉ mất 5 phút cuối ngày để: Chụp ảnh hạng mục hoàn thành, báo cáo quân số, tình hình thời tiết và các sự cố phát sinh.
  • Dữ liệu đa phương tiện: Hình ảnh và video được gắn thẻ định vị (GPS) và thời gian thực, đảm bảo tính trung thực (không dùng ảnh cũ, ảnh mạng).
  • Gửi báo cáo tức thì: Ngay khi ấn “Gửi”, lãnh đạo tại văn phòng có thể xem được tình hình công trường mà không cần đợi báo cáo giấy hàng tuần.

Mối liên kết: Dự án – Vật tư – Dòng tiền

Để quản trị chuyên sâu, doanh nghiệp cần kết nối các điểm dữ liệu này lại với nhau:

Hoạt độngDữ liệu đầu vàoKết quả đầu ra
Tiến độSản lượng thực tế hoàn thànhSo sánh Kế hoạch vs. Thực tế
Vật tưPhiếu xuất kho / Hóa đơn muaGiá thành thực tế của từng hạng mục
Chất lượngBiên bản nghiệm thu / Ảnh sự cốHồ sơ hoàn công “sạch”, ít sửa chữa

Bí quyết để Giai đoạn 3 không bị “gãy”:

  1. Đơn giản hóa việc nhập liệu: Kỹ sư công trường rất bận. App phải hoạt động mượt mà, ít thao tác nhất có thể (chủ yếu là chọn và chụp ảnh).
  2. Liên kết với thanh toán: Kỹ sư sẽ có động lực cập nhật nhật ký/tiến độ nếu đó là điều kiện bắt buộc để làm hồ sơ thanh toán với công ty hoặc nhà thầu phụ.
  3. Hệ thống cảnh báo sớm: Đừng đợi đến khi lỗ mới biết. Hệ thống phải cảnh báo khi: Vật tư vượt định mức >5%, hoặc tiến độ chậm >3 ngày so với kế hoạch.
See also  7 lợi ích của chương trình đào tạo quản lý doanh nghiệp

Giai đoạn 4: Tối ưu hóa dữ liệu & Ra quyết định (BI)

Giai đoạn 4 trong chuyển đổi số doanh nghiệp xây dựng là “đỉnh tháp” của lộ trình chuyển đổi số. Đây là lúc doanh nghiệp không còn quản trị bằng cảm tính hay dựa trên các báo cáo giấy chậm trễ, mà quản trị bằng dữ liệu thực thời (Real-time Data).

Dưới đây là cách triển khai hệ thống phân tích và tối ưu hóa:

Hệ thống báo cáo thông minh (Business Intelligence – BI)

Thay vì bắt nhân viên làm báo cáo Excel hàng tuần, hệ thống tự động tổng hợp dữ liệu từ Giai đoạn 1, 2, 3 để hiển thị lên các Dashboard trực quan.

  • Dashboard Sức khỏe Dự án: Hiển thị chỉ số CPI (Cost Performance Index)SPI (Schedule Performance Index).
    • Nếu $CPI < 1$: Dự án đang vượt ngân sách.
    • Nếu $SPI < 1$: Dự án đang chậm tiến độ.
  • Dashboard Dòng tiền (Cashflow): So sánh giữa dòng tiền vào (tạm ứng, thanh toán từ chủ đầu tư) và dòng tiền ra (lương, vật tư, thầu phụ). Điều này giúp lãnh đạo dự báo được thời điểm thiếu hụt vốn để có phương án vay vốn hoặc thu hồi nợ.
  • Phân tích hiệu suất (HR Analytics): Đánh giá dựa trên dữ liệu chấm công hiện trường và khối lượng công việc hoàn thành trên phần mềm. Bạn sẽ biết đội ngũ nào làm việc năng suất nhất, công trường nào đang lãng phí nhân lực.

Liên kết tài chính & Tự động hóa hóa đơn

Xóa bỏ “ốc đảo” dữ liệu giữa bộ phận kỹ thuật (hiện trường) và bộ phận kế toán (văn phòng).

  • Khớp nối sản lượng và thanh toán: Khi kỹ sư xác nhận nghiệm thu hạng mục A trên phần mềm quản lý dự án, hệ thống tự động đẩy dữ liệu sang kế toán để xuất hóa đơn hoặc làm hồ sơ thanh toán.
  • Kiểm soát chi phí thực tế (Actual Cost): Kế toán không cần nhập liệu thủ công các phiếu chi vật tư. Dữ liệu từ “Lệnh xuất kho” ở Giai đoạn 3 sẽ được hạch toán thẳng vào giá thành dự án.
  • Tự động hóa phê duyệt: Các khoản chi vượt định mức sẽ được hệ thống chặn lại và gửi thông báo khẩn cấp cho Giám đốc phê duyệt ngay trên Dashboard.

Dự báo và Tối ưu hóa (Advanced Analytics)

Sử dụng dữ liệu lịch sử để cải thiện các quyết định trong tương lai:

  • Tối ưu giá thầu: Dựa trên dữ liệu thực tế từ các dự án tương tự, doanh nghiệp có thể đưa ra mức giá thầu chính xác hơn, vừa đảm bảo khả năng trúng thầu, vừa đảm bảo lợi nhuận.
  • Quản trị rủi ro: Hệ thống nhận diện các dấu hiệu rủi ro lặp lại (ví dụ: nhà cung cấp X thường giao hàng chậm vào mùa mưa) để đưa ra cảnh báo sớm.

Bảng so sánh trước và sau khi có BI

Tiêu chíTrước khi có BISau khi có BI (Giai đoạn 4)
Thời gian họp2-3 tiếng để đối soát số liệu.30 phút để ra quyết định dựa trên số liệu sẵn có.
Độ trễ thông tin1 tuần đến 1 tháng.Tức thời (Real-time).
Sai lệch dữ liệuCao (do nhập liệu thủ công, chồng chéo).Thấp (dữ liệu chảy tự động giữa các phòng ban).
Kiểm soát dòng tiềnBị động, chỉ biết khi đã hụt tiền.Chủ động dự báo trước 30-60 ngày.

Lời khuyên để về đích Giai đoạn 4:

  • Chất lượng dữ liệu là số 1: Nếu dữ liệu nhập vào ở Giai đoạn 1, 2, 3 bị sai hoặc hời hợt, Dashboard ở Giai đoạn 4 sẽ vô giá trị (“Garbage in, Garbage out”).
  • Chọn chỉ số trọng yếu: Đừng cố theo dõi 100 chỉ số. Hãy chọn ra 5-7 chỉ số “sống còn” đối với doanh nghiệp xây dựng của bạn.
  • Đào tạo tư duy dữ liệu: Lãnh đạo phải là người tiên phong sử dụng Dashboard trong các cuộc họp để nhân viên thấy được tầm quan trọng của việc nhập liệu chuẩn xác.
  • Dưới đây là nội dung chuẩn SEO và chuyên nghiệp dành cho bài viết về Lộ trình chuyển đổi số doanh nghiệp xây dựng, giúp bạn tối ưu hóa nội dung khi đăng tải trên website hoặc bản tin nội bộ.

Kết luận

Chuyển đổi số trong doanh nghiệp xây dựng là một lộ trình dài hơi, đòi hỏi sự kiên trì và quyết tâm từ ban lãnh đạo. Bằng việc đi đúng trình tự từ Số hóa thông tin (Giai đoạn 1), Quản trị khách hàng (Giai đoạn 2), Quản lý thi công chuyên sâu (Giai đoạn 3) đến Tối ưu hóa dữ liệu (Giai đoạn 4), doanh nghiệp sẽ xây dựng được một bộ máy vận hành thông minh và minh bạch.

Điểm mấu chốt của sự thành công không nằm ở công nghệ đắt tiền nhất, mà nằm ở sự phù hợp giữa công cụ và năng lực triển khai của đội ngũ. Khi dữ liệu được kết nối xuyên suốt từ văn phòng đến công trường, lãnh đạo sẽ có được cái nhìn toàn cảnh để đưa ra những quyết định chính xác, giúp dự án luôn “về đích” đúng hạn và trong ngân sách.



Tham khảo

Lộ trình chuyển đổi số nhà máy cơ khí

Hệ thống sổ sách giấy tờ cho Hộ kinh doanh

Lỗi ngày tháng trong Excel và Google Sheets – nguyên nhân lỗi và cách khắc phục

Quản lý công việc bằng Excel

Xây dựng hệ thống báo cáo bằng Google Sheets

Google Sheets là gì? Ưu điểm so với Excel và các hàm tiêu biểu

Sử dụng hàm ArrayFormula trong Google Sheets
