Những lưu ý quan trọng khi triển khai erp cho doanh nghiệp sản xuất

Lưu ý quan trọng triển khai phần mềm MES cho doanh nghiệp sản xuất
Lưu ý quan trọng khi triển khai Phần mềm MES cho doanh nghiệp sản xuất
22 January, 2026
EMES – Hệ thống Điều hành Sản xuất Thông minh: Số hóa Tri thức Quản trị
22 January, 2026
Show all
Lưu ý quan trọng triển khai phần mềm ERP cho doanh nghiệp sản xuất

Lưu ý quan trọng triển khai phần mềm ERP cho doanh nghiệp sản xuất

Rate this post

Last updated on 22 January, 2026

Trong kỷ nguyên chuyển đổi số, phần mềm ERP (Enterprise Resource Planning) không còn là lựa chọn, mà là điều kiện tiên quyết để các doanh nghiệp sản xuất nâng cao năng lực cạnh tranh. Tuy nhiên, việc triển khai ERP là một cuộc cách mạng về quy trình, không đơn thuần là cài đặt một phần mềm.

Dưới đây là những lưu ý “vàng” giúp doanh nghiệp sản xuất triển khai ERP thành công và tối ưu hóa chi phí.

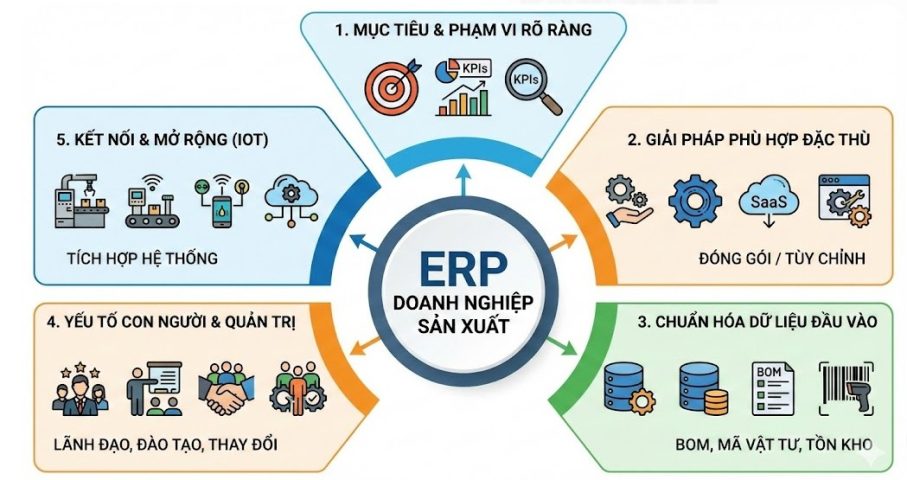

Những lưu ý vàng khi triển khai erp cho doanh nghiệp sản xuất

Lưu ý triển khai ERP: Xác định mục tiêu và phạm vi dự án rõ ràng

Sai lầm lớn nhất của nhiều doanh nghiệp là triển khai ERP theo phong trào mà không hiểu rõ mình cần giải quyết vấn đề gì.

  • Xác định “điểm đau” (Pain points): Bạn đang gặp khó khăn trong quản lý tồn kho, tính giá thành sản phẩm sai lệch hay trễ tiến độ sản xuất?
  • Thiết lập KPI cụ thể: Ví dụ, giảm 20% tồn kho nguyên vật liệu, rút ngắn 15% thời gian chu kỳ sản xuất sau khi áp dụng ERP.
  • Phân kỳ triển khai: Đừng cố gắng làm tất cả cùng lúc. Hãy ưu tiên các phân hệ cốt lõi như: Quản lý kho, Định mức nguyên vật liệu (BOM), và Hoạch định nguồn lực sản xuất (MRP).
See also  Tích hợp IoT vào ERP - Tối ưu hóa dây chuyền sản xuất

Lưu ý triển khai ERP: Lựa chọn giải pháp phù hợp với đặc thù sản xuất

Mỗi ngành sản xuất (may mặc, cơ khí, thực phẩm, điện tử…) đều có những đặc thù riêng về quy trình và quản lý chất lượng.

Tiêu chíERP đóng gói (SaaS)ERP tùy chỉnh (Customized)
Chi phíThấp hơn, trả theo tháng/nămCao, đầu tư một lần lớn
Tính linh hoạtHạn chế theo chuẩn có sẵnTối ưu theo yêu cầu riêng biệt
Thời gian triển khaiNhanh chóngKéo dài do cần lập trình
Phù hợpDoanh nghiệp SME, quy trình chuẩnDoanh nghiệp lớn, quy trình phức tạp

Lưu ý: Hãy ưu tiên chọn đơn vị cung cấp có kinh nghiệm triển khai trong đúng lĩnh vực sản xuất của bạn.

Lưu ý triển khai ERP: Chuẩn hóa dữ liệu đầu vào – “Garbage in, Garbage out”

Hệ thống ERP chỉ vận hành hiệu quả khi dữ liệu đầu vào chính xác. Đối với sản xuất, các dữ liệu sau đây cần được chuẩn hóa tuyệt đối:

  • Danh mục sản phẩm & Mã vật tư: Hệ thống mã hóa phải nhất quán, dễ hiểu.
  • Định mức nguyên vật liệu (BOM): Đây là “trái tim” của ERP sản xuất. Nếu BOM sai, việc tính toán nhu cầu vật tư và giá thành sẽ hoàn toàn sai lệch.
  • Dữ liệu tồn kho thực tế: Cần kiểm kê chính xác trước khi đưa lên hệ thống.

Lưu ý triển khai ERP: Yếu tố con người và Quản trị sự thay đổi

Hơn 70% dự án ERP thất bại không phải do công nghệ mà do con người.

  • Sự cam kết từ ban lãnh đạo: Lãnh đạo phải là người dẫn dắt và quyết liệt trong việc thay đổi thói quen làm việc cũ của nhân viên.
  • Đội ngũ triển khai nội bộ (Key Users): Phải chọn những người am hiểu quy trình nghiệp vụ của từng phòng ban để phối hợp với đơn vị cung cấp phần mềm.
  • Đào tạo bài bản: Đảm bảo mọi nhân viên từ công nhân xưởng đến quản lý cấp cao đều biết cách sử dụng phần mềm hiệu quả.

Lưu ý triển khai ERP: Chú trọng tính kết nối và mở rộng (Integration)

Sản xuất hiện đại cần sự kết nối giữa tầng xưởng (Shop floor) và văn phòng điều hành.

  • Kết nối IoT & Máy móc: ERP nên có khả năng kết nối với các thiết bị máy móc, cảm biến để cập nhật dữ liệu sản xuất thời gian thực.
  • Tích hợp hệ thống khác: Như phần mềm kế toán hiện có, hệ thống quản lý kho (WMS) hoặc quản lý quan hệ khách hàng (CRM).
See also  Từ đơn tuyên bố phá sản của Forever 21, bài học cảnh tỉnh cho ngành thời trang "ăn liền "

Triển khai ERP: Quy trình kiểm thử (Testing) và vận hành thử

Đừng vội vàng vận hành chính thức (Go-live) khi chưa kiểm thử kỹ lưỡng.

  1. UAT (User Acceptance Testing): Cho người dùng cuối kiểm tra xem phần mềm có đáp ứng đúng nghiệp vụ thực tế không.
  2. Chạy song song: Vận hành đồng thời quy trình cũ và hệ thống ERP mới trong 1-3 tháng để so sánh sai lệch và điều chỉnh kịp thời.

Tổng kết các yếu tố thành công khi triển khai ERP

  • Lãnh đạo quyết tâm: 30% thành công.
  • Dữ liệu chính xác: 25% thành công.
  • Phần mềm phù hợp: 25% thành công.
  • Đào tạo & Văn hóa: 20% thành công.

Triển khai ERP cho doanh nghiệp sản xuất là một hành trình dài hạn đòi hỏi sự kiên trì và đầu tư bài bản. Hy vọng những lưu ý trên sẽ giúp doanh nghiệp của bạn có cái nhìn tổng quan và chuẩn bị tốt nhất cho dự án chuyển đổi số sắp tới.

Chuẩn hóa dữ liệu – Chuẩn bị nhiên liệu tốt cho ERP

Trong giới triển khai ERP, có một câu nói kinh điển: “Garbage In, Garbage Out” (Rác vào thì Rác ra). Nếu coi hệ thống ERP là một động cơ siêu xe, thì dữ liệu chính là nguồn nhiên liệu. Nhiên liệu tạp chất sẽ làm hỏng động cơ, dù phần mềm đó có trị giá hàng triệu USD.

Dưới đây là phân tích sâu về việc chuẩn hóa dữ liệu – bước đi sống còn để “nuôi dưỡng” hệ thống ERP sản xuất.

Tại sao nói Dữ liệu là “Nhiên liệu” của ERP?

Một hệ thống ERP hoạt động dựa trên sự kết nối. Khi dữ liệu được chuẩn hóa, nó chảy xuyên suốt từ bộ phận bán hàng đến kho, qua xưởng sản xuất và kết thúc tại kế toán mà không bị tắc nghẽn.

  • Tính nhất quán: Một mã vật tư duy nhất cho toàn doanh nghiệp giúp tránh việc kho gọi là “Thép tấm”, nhưng xưởng sản xuất lại ghi là “Tấm sắt 2mm”.
  • Khả năng dự báo: Dữ liệu sạch giúp thuật toán MRP (Hoạch định nhu cầu vật tư) tính toán chính xác số lượng cần mua, tránh tình trạng thừa thiếu hàng hóa.
  • Tốc độ ra quyết định: Lãnh đạo có thể tin tưởng 100% vào báo cáo thời gian thực thay vì mất vài ngày để nhân viên “xào nấu” lại số liệu thủ công.
See also  Quản trị nhân sự - Thách thức mới, động lực mới

Những “tạp chất” thường gặp trong dữ liệu sản xuất

Trước khi bơm “nhiên liệu” vào ERP, doanh nghiệp cần lọc sạch các loại tạp chất sau:

Loại dữ liệuLỗi thường gặpHệ quả
Mã vật tư (Items)Trùng lặp, đặt mã theo cảm tính, không có quy luật.Tồn kho ảo, mua hàng thừa, khó kiểm kê.
Định mức (BOM)Sai lệch tỷ lệ hao hụt, thiếu linh kiện phụ.Tính giá thành sai, kế hoạch sản xuất bị đình trệ.
Dữ liệu đối tácMột nhà cung cấp có 2-3 tên khác nhau trên hệ thống.Khó quản lý công nợ, đánh giá NCC không chính xác.
Quy trình (Routing)Thời gian thiết lập máy và thời gian chạy máy không khớp thực tế.Lập lịch sản xuất (Production Scheduling) bị “vỡ trận”.

Quy trình 5 bước chuẩn hóa dữ liệu “Sạch”

Để có nguồn nhiên liệu tinh khiết cho ERP, doanh nghiệp cần tuân thủ quy trình nghiêm ngặt:

  1. Rà soát & Phân loại (Audit): Thu thập toàn bộ dữ liệu từ các file Excel, phần mềm rời rạc. Xác định cái nào cần giữ, cái nào cần xóa bỏ.
  2. Xây dựng bộ quy tắc (Standardize): Thiết lập quy luật đặt mã (ví dụ: NHOM-TR-01 cho Nhôm tròn loại 1). Quy định đơn vị tính thống nhất (Kg, Mét, Cái…).
  3. Làm sạch & Làm giàu (Cleanse & Enrich): Loại bỏ các dữ liệu trùng lặp, bổ sung các thông tin còn thiếu (thông số kỹ thuật, hình ảnh sản phẩm, địa chỉ kho).
  4. Kiểm chứng (Validate): Đưa dữ liệu đã làm sạch cho các trưởng bộ phận (Key Users) xác nhận lại độ chính xác lần cuối.
  5. Thiết lập quy trình duy trì (Governance): ERP không chỉ cần dữ liệu sạch lúc đầu mà phải sạch mãi mãi. Cần có quy định rõ ràng: “Ai là người có quyền tạo mã mới?” và “Quy trình phê duyệt mã như thế nào?”.

BOM – “Nhiên liệu hạt nhân” trong ERP sản xuất

Đối với doanh nghiệp sản xuất, BOM (Bill of Materials – Định mức nguyên vật liệu) là loại dữ liệu quan trọng nhất.

Công thức thành công:

$$Độ chính xác của ERP = Độ chính xác của BOM \times Quyết tâm của Lãnh đạo$$

Nếu BOM của bạn chỉ chính xác 80%, hệ thống sẽ đề xuất mua sai 20% nguyên liệu. Trong sản xuất quy mô lớn, 20% này có thể quét sạch lợi nhuận của cả một năm. Do đó, việc chuẩn hóa BOM (bao gồm cả tỷ lệ hao hụt tự nhiên và hao hụt kỹ thuật) phải là ưu tiên hàng đầu.

Kết luận

Chuẩn hóa dữ liệu không phải là một công việc kỹ thuật thuần túy, mà là một chiến lược quản trị. Đầu tư thời gian để làm sạch dữ liệu trước khi “Go-live” ERP sẽ giúp doanh nghiệp tiết kiệm hàng tỷ đồng chi phí sửa lỗi về sau.

Tham khảo

Lộ trình chuyển đổi số nhà máy sản xuất cơ khí

Siemens triển khai nhà máy thông minh
